    设备布置设计原则及条件(一)

    发布时间:2018-08-02

    点击量:1475 次

    设备布置设计原则及条件

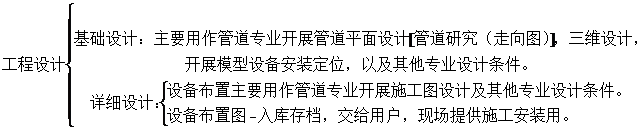

    一 设备布置在工程设计阶段的设计任务

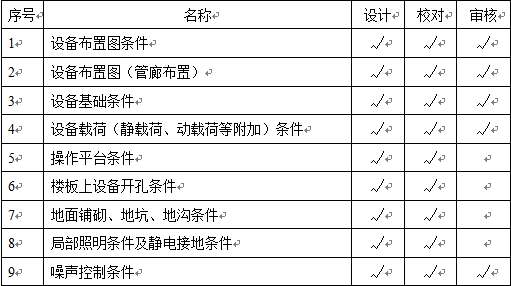

    二 设备布置专业输入条件(详细设计)
    1.项目实施计划
    2.基础设计阶段的设备布置图
    3.PID图和公用工程系统图
    4.设备一览表
    5.管道一览表
    6.建构筑物特性表
    7.对装置的防腐要求
    8.全厂总平面图
    9.定型设备和机泵初步外形尺寸
    10.非定型设备简图和数据表
    11.特殊设备及机泵外形尺寸和最大件重量
    12.有关专业(自控、化验、电气、机修、机运)占地面积条件和要求
    13.系统专业提供初步的设备标高(经过泵吸入压头NPSH计算一览表)
    14.建筑、结构条件
    15.管道走向研究图
    16.各专业和业主在详细设计阶段对设备布置图的意见
    17.相关部门对“确认”版设备布置的批复意见(经内审、外审后)

    三 设备布置设计原则及要求
    1设计原则(校核内容)
    (1)符合上级审批文件(是否改、扩建)
    (2)符合有关标准、规范(防火、防爆等安全规范及卫生标准)
    (3)符合本工程有关技术规定
    (4)符合经济、实用、安全、节约用地、环保、美观(尽量按工艺流程布置,尤其考虑贵金属管道经济合理的方案)
    2 设计要求
    (1)满足生产、工艺的要求
     ①满足PID中的安装要求
     ②满足生产操作的要求
     ③设备相对位置、标高、泵吸入压头、大气腿满足工艺要求
     ④各层楼净高、门、楼梯位置满足操作要求
    (2)满足设备安装、便于维修,设备操作、维修通道
     ①设备吊装净高(大中型设备安装要求,安装墙要求,安装孔,施工顺序等)
     ②设备内件抽出及维修空间(如反应器中搅拌器的更换,电机维修等,换热器内管抽出及清洗等)
     ③机泵转子、叶轮等拆装
     ④吊车、吊钩行程是否满足便于设备安装、维修
     ⑤塔类填料装卸场地
     ⑥检修平台设置,简易吊装措施(吊杆、吊钩、楼面留孔等)
    (3)满足主要管道热应力问题,设备大型管道支撑位置
    (4)对设备噪音、振动等采取措施(考虑后处理设备振动案例)
    (5)设备布置考虑风向、地震因素(加热炉明火源、火炬系统)
    (6)设备布置合理性(露天布置、半露天布置、室内布置)因拟建地
     ①一般要求露天化布置
     ②地沟、地坑排水措施
     ③防腐地面、基础及地坑等
    (7)爆炸危险释放源的影响
    (8)与各相关专业的关系
     ①建北与总图一致
     ②设备布置与外管、外管廊布置协调性
     ③设备布置考虑调节阀组及大阀门的位置
     ④设备布置与仪表箱、通风管、电缆走向及热力分配总管、分配盘、接受盘的位置
    (9)设备布置局部照明位置、高度范围(反应釜局部照明,观察反应情况)

    四 设备布置图条件的内容深度(提出条件)
    1.土建一次条件
    一般不说明,当有下列情况时需说明
     ①大、中型设备安装要求(说明场地面积、通道、活荷载、安装留墙要求、活钢梁)
     ②设备安装开孔
     ③管道开孔(≥300mm)
     ④墙面开孔(≥400mm)
     ⑤吊车、吊钩设置,载荷,提升高度
    2.设备基础条件(土建二次条件)的内容深度
     ①设备基础模板的定位、标高

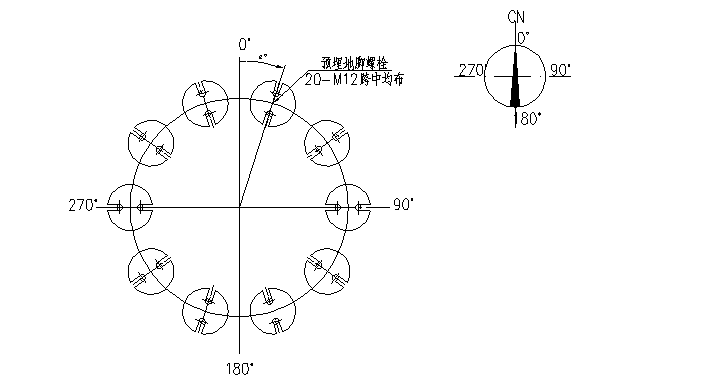

      定位:与建北夹角最小的第一个地脚螺栓的角度(地脚螺栓跨中)

     ②卧式设备:设备支腿分别由固定端和滑动端,应注明。在滑动端基础顶部预埋钢板,钢板大小应同基础大小,钢板厚度应取6~10mm。
     ③保冷设备:设备支座下加垫隔冷块,基础顶的标高应相应降低。(冷箱基础)
     ④设备基础:防腐、防冻及隔热要求
     ⑤设备基础:预埋件(尺寸、位置、标高)
    3.设备附加载荷条件的内容深度
    给土建提时应注意:
     ①作用于设备管线重(如管道、阀门、管道保温等)
     ②作用于设备的操作平台重,管道热位移及振动的荷载
    4.操作平台条件 设备上操作平台条件内容深度(略,详见图例)
    5.地面铺砌、地坑、地沟条件的内容深度(略)
    如室内外腐蚀介质或外部环境污染严重介质(氯气、地下水、海风),应对设备周围做防腐、防渗地面及围堰。
    6.设备局部照明条件(见三.2.(9))

    五 设备布置图条件签署(经验规定)

    六 设备安装要求和说明
    1.设计中遗留问题需现场解决问题
    2.设备安装次序和土建之间的关系
    3.预留设备安装位置和说明(如果有)
    4.大型机泵与设备的特殊安装要求(如果有)
    5.需静电接地的设备和要求(做法)
    6.大型设备吊装需要说明的问题,如吊装顺序、要求等
    7.设备进入厂房或框架的特殊安装要求:如何拆梁、预留洞等
    8.设备附近(如果有)滑动板、弹簧支座、保冷设备的垫木等
    9.设备支架。有哪些设备位号有支座,如何安装等(如果有)

    七 设备布置要求(塔、换热器、反应器、机泵、卧式容器、立式容器、空冷器、加热炉)
    1.塔与其关联设备的布置要求
    宜按工艺流程顺序,在不违反防火规范的条件下,尽可能靠近布置,形成一个独立的操作系统,设在一外区内,便于操作管理。
    (1)塔的布置方式
     ①单排布置:一般较多采用,塔中心对齐,如两个或两个以上设联合平台时,    可以中心对齐,也可以一边切线对齐。
     ②非单排布置:对于直径较小,本体较高的塔,可以双排布置,用平台将塔联合在一起提高稳定性
     ③框架式布置:直径≦1000mm的塔可以布置在框架内或框架一边,利用框架提高其稳定性。
    (2)沿管廊布置的塔

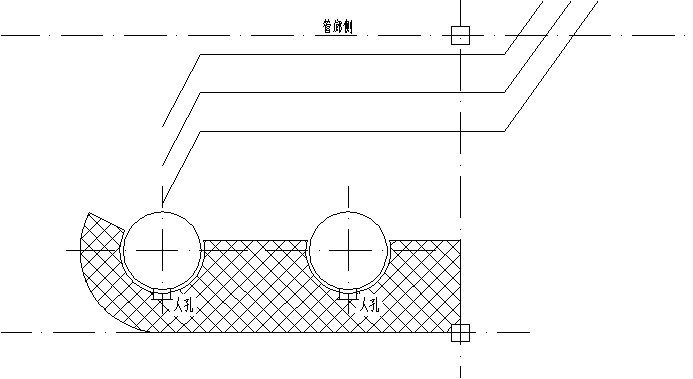

     ①塔和管廊之间布置管道时,塔的人孔,手孔朝向检修区的一侧。
     ②塔和管廊的间距:
     塔外壁与管廊立柱之间的距离:一般为3~5米,不宜小于三米。

    2.换热器的布置要求
    (1)换热器的直径≧1.2米不宜重叠布置,尽量布置在楼面和地坪上。

    (2)两相流介质或操作压力≧4.0MPa的换热器为避免振动影响不推荐重叠布置,除此外为了操作方便及节省用地可两台换热器重叠布置。
    (3)浮头式换热器在地面布置时,浮头和管箱的两侧应有宽度不小于0.6米的空地,浮头端前方应有宽度不小于1.2米的空地。
